سد النهضة.. خبير يؤكد فتح إثيوبيا بوابات التصريف تمهيدًا للملء الثالث
أكد الدكتور عباس شراقي أستاذ الجيولوجيا والموارد المائية أن إثيوبيا فتحت بوابتى التصريف يوم السبت الماضي 12 مارس وذلك بعد فشل التوربين رقم 10 الذى أعلن عن تشغيله 20 فبراير الماضى عن إمرار المياه الزائد التى تعبر الممر الأوسط والتي يبلغ مقدارها نحو 30 مليون متر مكعب يوميا خلال هذه الفترة، مؤكدًا عدم تشغيل التوربين الثاني حتى الآن.

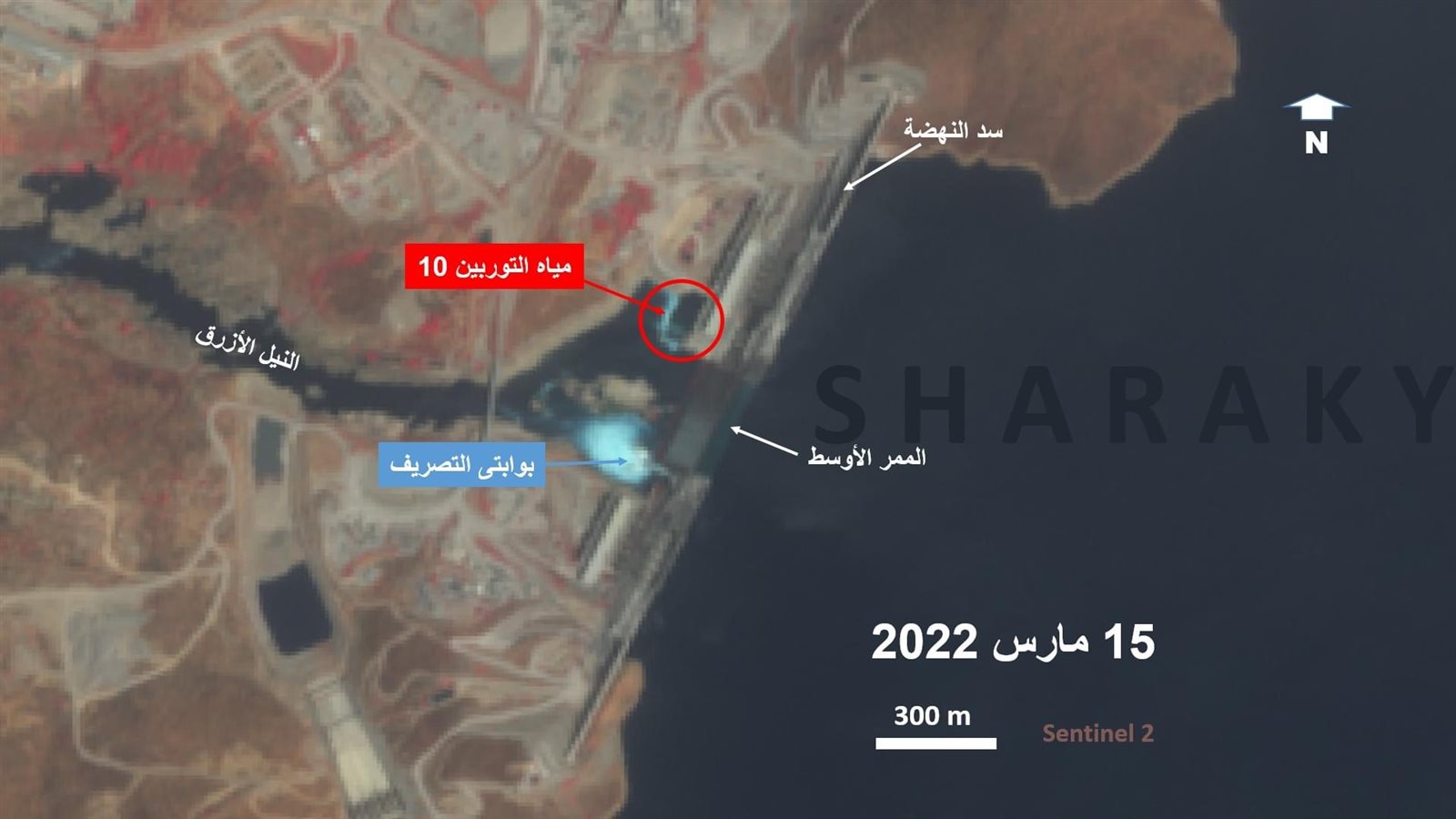

وأشار "شراقي" في منشور له على صفحته الرسمية على موقع التواصل الاجتماعي "فيسبوك" إلى أن صور الأقمار الصناعية اليوم الثلاثاء تظهر توقف تدفق المياه أعلى الممر الأوسط والذي كان متوقعًا وذلك لأن تصريف هذه البوابات حوالى 30 مليون متر مكعب عند مستوى البحيرة الحالي "576 متر فوق سطح البحر".
وقال إن صور الأقمار الصناعية تظهر تدفق المياه من خلال بوابتى التصريف فى الجانب الغربى، كما تظهر أيضا عمل التوربين رقم 10 وذلك من خلال دوامات المياه التى تخرج إلى حوض الاستقبال.
ونوه أستاذ الجيولوجيا إلى أن إثيوبيا قد تبدأ في العمل فوق الممر الأوسط الأيام القادمة بعد أن توقفت المياه من المرور فوق الممر الأوسط مما أدى إلى تجفيفه وتهيئته لاستكمال التعلية.
ولفت إلى أنه من المتوقع أن تكون التعلية أقل من خمسة أمتار هذا العام بتخزين 2 مليار متر مكعب تقريبًا، مضيفًا أنه في حالة التعلية أكثر من ذلك لا بد من تعلية الجانبين أيضًا بنفس القدر وهو ما يصعب تنفيذه خلال المدة المتبقية أقل من 4 أشهر، مؤكدًا أن تعلية المتر الواحد شاملة الجانبين والممر الأوسط تتطلب 60 ألف متر مكعب خرسانة.
